Briefing für Messebau und Dienstleister: Diese Angaben müssen vor Projektstart feststehen
Ein Messestand entsteht selten aus einer einzigen Leistung. Messebauer, Veranstaltungstechnik, Logistik, Grafikproduktion, Catering und interne Teams greifen ineinander. Fehlen im Briefing klare Vorgaben, werden Annahmen getroffen – und aus diesen Annahmen entstehen Rückfragen, Nachträge oder kurzfristige Umbauten.
Ein belastbares Dienstleisterbriefing muss deshalb mehr leisten als Standgröße, Messetermin und eine grobe Designidee zu nennen. Es übersetzt Ihre Messeziele in konkrete Anforderungen, grenzt Leistungen ab und legt fest, wer bis wann welche Entscheidung trifft. Die folgende Struktur können Sie direkt als Vorlage verwenden.

Warum ein grobes Briefing später teuer wird
Unvollständige Angaben führen nicht nur zu mehr Abstimmung. Sie erschweren auch den Angebotsvergleich: Wenn Dienstleister unterschiedliche Annahmen zu Transport, Montage, Stromanschlüssen oder Grafikproduktion treffen, sind die Angebotssummen nicht direkt vergleichbar.
Typische Folgen sind:
- Leistungen werden doppelt oder gar nicht beauftragt.
- Angebote enthalten unterschiedliche Leistungsgrenzen.
- Technische Anforderungen werden erst nach der Standplanung bekannt.
- Interne Freigaben verzögern Produktion und Bestellung.
- Änderungen lösen Express-, Umbau- oder Stornokosten aus.
- Vor Ort ist unklar, welcher Dienstleister ein Problem beheben muss.
Das Briefing sollte daher vor der Angebotsanfrage oder spätestens vor der Beauftragung ausreichend konkret sein. Noch offene Punkte sind zulässig, müssen aber als solche markiert, einer verantwortlichen Person zugeordnet und mit einer Entscheidungsfrist versehen werden.
Briefing-Vorlage: Diese zehn Bereiche müssen enthalten sein
1. Projektdaten und verbindliche Unterlagen
Beginnen Sie mit einem kompakten Projektkopf. So verhindern Sie, dass Dienstleister mit veralteten Hallenplänen, falschen Standnummern oder abweichenden Auf- und Abbauzeiten arbeiten.
Pflichtangaben:
- Name und Ort der Messe
- Messelaufzeit sowie Auf- und Abbauzeiten
- Halle, Standnummer und Standtyp
- gebuchte Fläche mit Abmessungen und lichter Bauhöhe
- Ansprechpartner beim Veranstalter
- Links oder Dateien zu technischen Richtlinien
- Bestellportal und Bestellfristen des Veranstalters
- interne Projektleitung mit Kontaktdaten
- Versionsstand und Datum des Briefings
Prüffragen: Liegt die endgültige Standbestätigung vor? Stimmen Fläche und Standtyp mit der Anmeldung überein? Sind Hallenzugänge, Bodenbelastung, maximale Bauhöhe, Brandschutzauflagen und Genehmigungsfristen bekannt?
2. Ziele, Zielgruppen und Erfolgskriterien
Formulierungen wie „moderner Stand“ oder „mehr Sichtbarkeit“ reichen als Arbeitsgrundlage nicht aus. Beschreiben Sie, welche Aufgabe der Stand erfüllen soll und welche Besucherhandlungen gewünscht sind.
Beispiel: „Der Stand richtet sich an technische Entscheider aus der Lebensmittelindustrie. Er soll mindestens drei parallele Beratungsgespräche ermöglichen, zwei Maschinenexponate zeigen und angemeldete Kundentermine in einem akustisch abgeschirmten Bereich unterstützen.“
Halten Sie fest:
- wichtigste Zielgruppen und erwartete Besucherzahl
- Messeziele, etwa Leads, Kundentermine, Produktvorführungen oder Recruiting
- priorisierte Produkte und Botschaften
- geplante Gesprächs- und Präsentationsformate
- messbare Zielgrößen
- Anforderungen an die Erfassung und Übergabe von Kontakten
Falls die Veranstaltung selbst noch nicht abschließend bewertet wurde, hilft ein systematisches Bewertungsmodell für B2B-Messen. Die Ziele aus dieser Bewertung sollten anschließend direkt in das Dienstleisterbriefing übernommen werden.
3. Standfläche, Raumprogramm und Besucherführung
Definieren Sie nicht nur, wie der Stand aussehen soll, sondern welche Funktionen auf der verfügbaren Fläche untergebracht werden müssen. Priorisieren Sie diese Anforderungen, falls die Fläche nicht für alle Wünsche ausreicht.
| Bereich | Kapazität oder Größe | Priorität | Besondere Anforderung |
|---|---|---|---|
| Empfang | 1 Counter, 2 Mitarbeitende | Muss | Von zwei Hallengängen sichtbar |
| Offene Beratung | 3 Gesprächsinseln | Muss | Je 4 Sitzplätze und Stromanschluss |
| Exponatfläche | 2 Maschinen | Muss | Traglast und Medienanschlüsse prüfen |
| Lager | Mindestens 6 m² | Muss | Abschließbar, Regale für Prospekte und Gepäck |
| Besprechungsraum | 6 Personen | Soll | Akustisch abgeschirmt |
| Cateringbereich | Kaffeemaschine und Kühlschrank | Soll | Wasseranschluss oder Tanklösung klären |
Ergänzen Sie Maße und Gewichte von Exponaten, notwendige Sicherheitsabstände, Türbreiten, Barrierefreiheit sowie Anforderungen an Lager, Garderobe, Küche und Abfallentsorgung. Besonders schwere oder große Exponate müssen bereits bei Boden, Statik, Anlieferung und Aufbaufolge berücksichtigt werden.
4. Gestaltung, Marke und Inhalte
Stellen Sie dem Messebauer die aktuellen Gestaltungsgrundlagen bereit. Dazu gehören Logo-Dateien, Hausschriften, Farbwerte, Bildsprache und Vorgaben zur Markennutzung. Benennen Sie außerdem klar, welche Elemente verbindlich und wo gestalterische Vorschläge erwünscht sind.
Im Briefing festhalten:
- gewünschte Fern- und Nahwirkung
- zentrale Botschaft und Produktbezeichnungen
- Pflichtlogos und Partnerkennzeichnungen
- Anzahl, Format und Position von Grafiken oder Displays
- vorhandene wiederverwendbare Bauteile
- Anforderungen an Materialien und Oberflächen
- Vorgaben zu Nachhaltigkeit oder Wiederverwendung
- Zuständigkeit für Texte, Übersetzungen, Bilder und Druckdaten
Definieren Sie für jede Grafikfläche außerdem Endformat, Datenformat, Beschnitt, Auflösung und Abgabetermin. „Druckdaten folgen“ ist keine belastbare Planung, solange Verantwortliche und Freigabefrist fehlen.

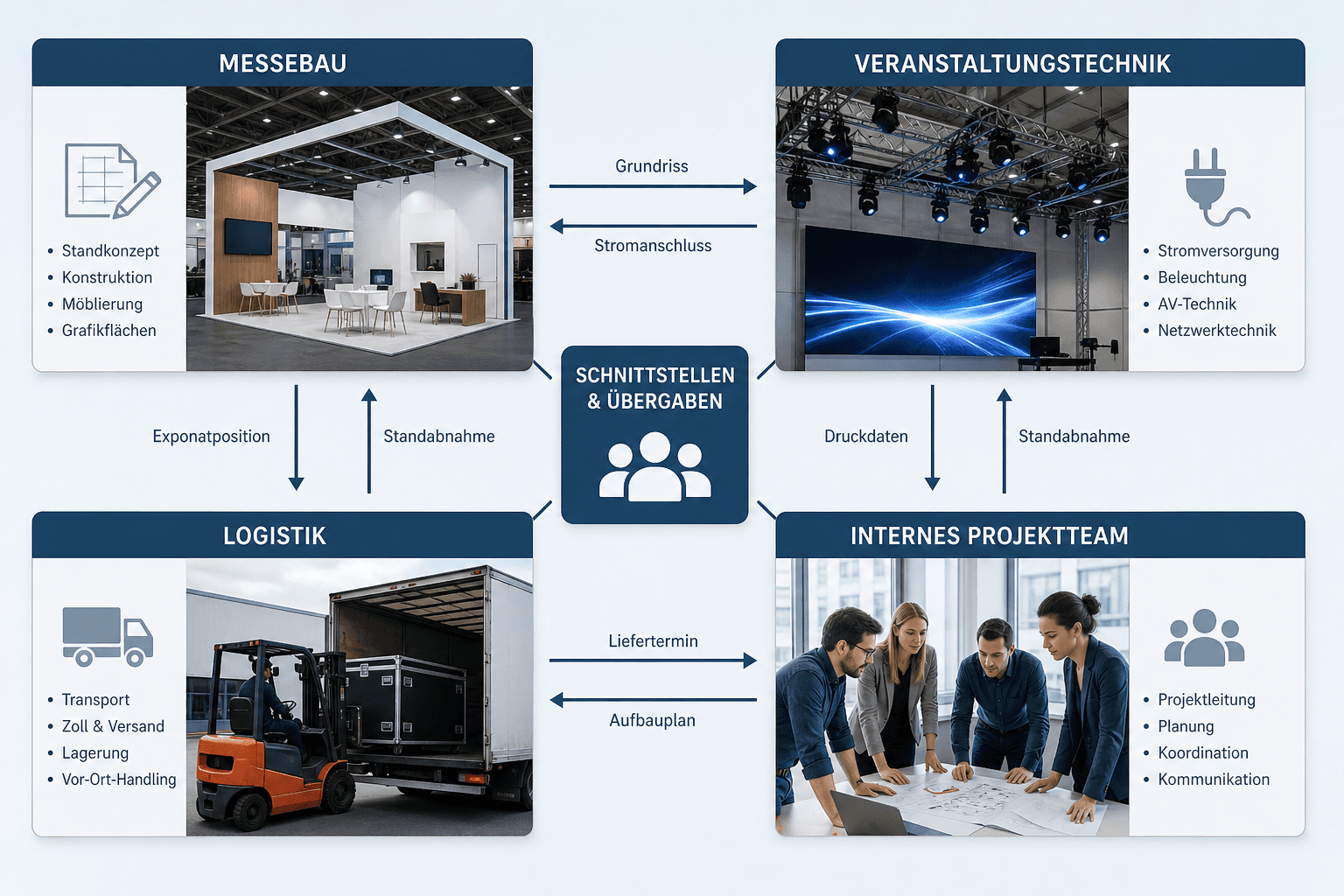

5. Technische Anforderungen und Schnittstellen
Technische Leistungen haben besonders viele Abhängigkeiten. Ein Bildschirm benötigt nicht nur eine Halterung, sondern auch Strom, Signalzuführung, Abspieltechnik, Inhalte und gegebenenfalls einen Netzwerkzugang.
Dokumentieren Sie je technischer Komponente:
- Gerät oder Anwendung
- Anzahl und Position
- Strombedarf und Anschlussart
- Netzwerk- oder Internetbedarf
- Signalquelle und Dateiformat
- Befestigung oder Tragkonstruktion
- Bedienung während der Messe
- Funktionsprüfung und Ersatzlösung
- zuständigen Lieferanten
Weitere Prüffelder sind Beleuchtung, Ton, Rigging, Wasser, Druckluft, Abwasser, Bodenkanäle, WLAN, LAN, Kühllast und technische Abnahmen. Klären Sie ausdrücklich, wer Anschlüsse beim Veranstalter bestellt und wer sie am Stand verteilt.
6. Logistik, Montage und Zugang
Das Briefing muss die Lieferkette bis zum fertigen Stand abbilden. Dazu gehören nicht nur Transport und Aufbau, sondern auch Leergut, Zwischenlagerung, Zufahrtsgenehmigungen und die Abholung nach Messeschluss.
Zu klärende Angaben:
- Lieferadressen und Anlieferfenster
- Fahrzeugdaten und Zufahrtsbeschränkungen
- Spediteur und Ansprechpartner vor Ort
- Gabelstapler-, Kran- oder Hebebühnenbedarf
- Reihenfolge der Anlieferungen
- Zwischenlagerung und Leergutverwaltung
- Umgang mit Verpackungsmaterial
- Bewachung während des Aufbaus
- Abbau- und Rücktransportplan
- Einlagerung oder Entsorgung nach der Messe
Erstellen Sie bei mehreren Lieferanten eine verbindliche Aufbaufolge. Ein großformatiges Exponat kann beispielsweise nicht mehr eingebracht werden, sobald Wände, Türen oder Traversen montiert sind.
7. Leistungsumfang und klare Abgrenzung
Listen Sie nicht nur die gewünschten Ergebnisse auf. Halten Sie für jedes Leistungspaket fest, ob es im Angebot enthalten, optional, bauseits gestellt oder durch einen anderen Dienstleister erbracht wird.
| Leistung | Verantwortlich | Im Angebot enthalten? | Übergabepunkt |
|---|---|---|---|
| Standentwurf und Werkplanung | Messebauer | Ja | Freigegebene Ausführungsplanung |
| Strom-Hauptanschluss | Messebauer bestellt beim Veranstalter | Separat ausweisen | Anschluss am Übergabepunkt des Standes |
| Verteilung und Steckdosen | Elektrodienstleister des Messebauers | Ja | Funktionsprüfung vor Standabnahme |
| Bildschirme und Zuspieler | Technikdienstleister | Ja | Betriebsbereit mit Testinhalt |
| Videoinhalte | Marketing intern | Nein, bauseits | Freigegebene Dateien nach technischer Spezifikation |
| Exponattransport | Spedition | Separater Auftrag | Positionierung gemäß Aufbauplan |
| Standreinigung | Noch festzulegen | Offen | Tägliche Reinigung vor Messebeginn |
Achten Sie besonders auf häufig übersehene Zusatzleistungen: Genehmigungen, Statiknachweise, Brandschutzunterlagen, Transportversicherung, Nacht- und Wochenendzuschläge, Hotel- und Fahrtkosten, Handlinggebühren, Verbrauchsmaterial, Reinigung, Entsorgung und Einlagerung.
8. Terminplan und verbindliche Freigabepunkte
Ein Endtermin genügt nicht. Planen Sie rückwärts vom ersten Aufbautag und berücksichtigen Sie, dass Entwurf, Kalkulation, technische Prüfung, Produktion und Logistik aufeinander aufbauen.
| Meilenstein | Ergebnis | Freigabe durch |
|---|---|---|
| Briefing freigegeben | Ziele, Anforderungen und Budgetrahmen sind abgestimmt | Projektleitung und Budgetverantwortliche |
| Erstentwurf geprüft | Raumkonzept und Funktionen sind grundsätzlich bestätigt | Marketing, Vertrieb und Produktverantwortliche |
| Kostenstand freigegeben | Leistungsumfang und Optionen sind kaufmännisch geklärt | Budgetverantwortliche oder Einkauf |
| Ausführungsplanung freigegeben | Maße, Materialien, Technik und Positionen sind verbindlich | Projektleitung und Fachverantwortliche |
| Druckdaten freigegeben | Inhalte und Produktionsdaten sind final | Marketing oder Markenverantwortliche |
| Logistikplan bestätigt | Lieferungen, Zeitfenster und Aufbaufolge stehen fest | Projektleitung und alle Lieferanten |
| Standabnahme erfolgt | Mängel sind dokumentiert und Verantwortliche zugewiesen | Projektleitung und Messebauer |
Tragen Sie zu jedem Termin ein konkretes Datum, die verantwortliche Person und die Folgen einer verspäteten Freigabe ein. Ein übergreifender Jahresplan erleichtert die Abstimmung mit weiteren Veranstaltungen. Eine passende Vorgehensweise finden Sie im Beitrag Messeplanung im Unternehmen: So erstellen Sie einen belastbaren Jahresplan.
9. Budgetrahmen und Angebotsstruktur
Ein Budgetrahmen hilft Dienstleistern, realistische Lösungen zu entwickeln. Ohne diese Angabe entsteht möglicherweise ein überzeugender Entwurf, der nach der ersten Kalkulation grundlegend reduziert werden muss.
Das Budgetkapitel sollte enthalten:
- verfügbares Gesamtbudget für externe Leistungen
- bereits gebundene Kosten
- gewünschte Aufteilung nach Leistungspaketen
- Reserven für Änderungen und Unvorhergesehenes
- Anforderungen an Zahlungsplan und Rechnungsstellung
- Regeln für Zusatzleistungen und Nachträge
- Grenze, ab der eine erneute Freigabe erforderlich ist
Fordern Sie eine strukturierte Kalkulation mit getrennten Positionen für Planung, Material, Miete, Kauf, Produktion, Transport, Montage, Fremdleistungen und optionale Leistungen an. Pauschalen sollten erläutert werden. Nur so können Sie Varianten vergleichen und erkennen, welche Kosten bei Änderungen tatsächlich entfallen oder hinzukommen.
10. Zuständigkeiten, Kommunikation und Eskalation
Benennen Sie je Themengebiet genau eine entscheidungsbefugte Person. Große Verteiler ohne klare Entscheidungskompetenz verlängern Abstimmungen und produzieren widersprüchliche Rückmeldungen.
Legen Sie fest:
- wer das Gesamtprojekt leitet
- wer Entwurf, Kosten, Technik und Inhalte freigibt
- wer Bestellungen beim Veranstalter auslöst
- wer Änderungen beauftragen darf
- welche Kommunikationskanäle genutzt werden
- wo Protokolle, Pläne und Dateien zentral abgelegt werden
- welche Reaktionszeiten erwartet werden
- wer bei Termin- oder Budgetrisiken eskaliert wird
- wer während Aufbau und Messe erreichbar ist
Vermeiden Sie parallele Freigaben per E-Mail, Chat und Telefon. Entscheidungen sollten an einer zentralen Stelle dokumentiert werden. Bei vielen Beteiligten treten sonst dieselben Probleme auf wie in umfangreichen Tabellenplanungen. Der Beitrag Messeplanung mit Excel: 7 Fehler, die Zeit und Budget kosten zeigt typische Warnsignale.

Freigaben: So verhindern Sie Korrekturen in der falschen Projektphase
Nicht jede Freigabe hat dieselbe Bedeutung. Kennzeichnen Sie daher, ob eine Rückmeldung lediglich eine Arbeitsrichtung bestätigt oder bereits Produktion und Bestellung auslöst.
Bewährt haben sich drei Stufen:
- Konzeptfreigabe: Raumaufteilung, Funktionen und Gestaltungsrichtung sind bestätigt. Details dürfen noch angepasst werden.
- Kostenfreigabe: Leistungsumfang, Optionen und Budget sind bestätigt. Zusätzliche Leistungen benötigen einen dokumentierten Nachtrag.
- Produktionsfreigabe: Maße, Materialien, Grafiken und Technik sind final. Änderungen können Mehrkosten oder Terminverschiebungen verursachen.
Jede Freigabe sollte Datum, freigegebene Dokumentversion, freigebende Person und bekannte Restpunkte enthalten. Formulierungen wie „sieht gut aus“ oder „kann so weitergehen“ sind zu ungenau, wenn daraus eine kostenpflichtige Produktion entsteht.
Regel für Änderungen und Nachträge festlegen
Änderungen lassen sich nicht vollständig vermeiden. Entscheidend ist, dass sie kontrolliert erfolgen. Vereinbaren Sie deshalb vor Projektstart einen einfachen Änderungsprozess.
Jede Änderung sollte mindestens enthalten:
- Beschreibung und Anlass der Änderung
- betroffene Planung oder Leistung
- Mehr- oder Minderkosten
- Auswirkung auf Termine und andere Gewerke
- mögliche Alternative
- Freigabe durch eine berechtigte Person
- aktualisierten Versionsstand
Mündliche Zurufe auf der Baustelle sollten nur bei akuter Gefahrenabwehr oder zur Vermeidung eines Baustopps ausreichen. Auch dann muss die Entscheidung zeitnah dokumentiert werden.
Kurzcheck vor dem Versand des Briefings
Prüfen Sie das Dokument aus Sicht eines Dienstleisters, der keine internen Vorkenntnisse besitzt:
- Ist eindeutig, welches Ergebnis erwartet wird?
- Sind Fläche, Standtyp und technische Grenzen bestätigt?
- Sind Muss-, Soll- und optionale Anforderungen getrennt?
- Liegen alle aktuellen Pläne, Richtlinien und Markendaten bei?
- Sind Eigenleistungen und Fremdleistungen klar abgegrenzt?
- Sind Exponatdaten und Medienanschlüsse vollständig?
- Gibt es einen realistischen Budgetrahmen?
- Sind Entscheidungs- und Produktionsfristen genannt?
- Ist für jedes Thema eine verantwortliche Person benannt?
- Sind offene Punkte mit Termin und Verantwortlichkeit erfasst?
- Ist geregelt, wie Änderungen beauftragt werden?
- Ist der aktuelle Versionsstand eindeutig erkennbar?
Kopierbare Kurzvorlage für Ihr Dienstleisterbriefing
Projekt: [Messe, Ort, Messetermin, Halle, Standnummer]
Standfläche: [Maße, Standtyp, Bauhöhe, Besonderheiten]
Ziele: [Priorisierte Messeziele und Kennzahlen]
Zielgruppen: [Rollen, Branchen, erwartete Besucher]
Standfunktionen: [Empfang, Beratung, Präsentation, Exponate, Lager, Catering]
Gestaltung: [Markenvorgaben, Kernbotschaft, Materialien, Wiederverwendung]
Technik: [Licht, Strom, Medien, Internet, Wasser, Druckluft, Rigging]
Logistik: [Lieferungen, Zeitfenster, Aufbaufolge, Leergut, Rücktransport]
Leistungsumfang: [Enthaltene, optionale und bauseitige Leistungen]
Budget: [Rahmen, Aufteilung, Reserve, Freigabegrenzen]
Meilensteine: [Entwurf, Kosten, Ausführung, Druckdaten, Logistik, Abnahme]
Zuständigkeiten: [Projektleitung, Fachfreigaben, Bestellungen, Erreichbarkeit]
Änderungsprozess: [Anfrage, Bewertung, Freigabe, Dokumentation]
Offene Punkte: [Aufgabe, Verantwortliche, Termin]
Anhänge: [Hallenplan, Richtlinien, Markenhandbuch, Exponatdaten, Vorjahresfotos]
Fazit: Ein gutes Briefing macht Entscheidungen sichtbar
Ein belastbares Briefing muss nicht jedes Detail vorwegnehmen. Es muss aber deutlich machen, was feststeht, was noch entschieden werden muss und wer dafür verantwortlich ist. Besonders wichtig sind klare Leistungsgrenzen, technische Schnittstellen, Freigabestufen und ein dokumentierter Umgang mit Änderungen.
Wenn Sie Briefings, Termine, Budgets und Zuständigkeiten für mehrere Messeprojekte zentral organisieren möchten, können Sie sich die dafür verfügbaren Funktionen in Ruhe ansehen.
